Jak informuje wykonawca prace przedstawiają się następująco (12.10):
Ścianki działowe:
– zakończono jednostronny montaż płyt g-k na parterze oraz I piętrze
– na II piętrze wykonano około 50% jednostronnego płytowania
– od przyszłego tygodnia ruszą prace związane z układaniem wełny w ściankach
Dach:

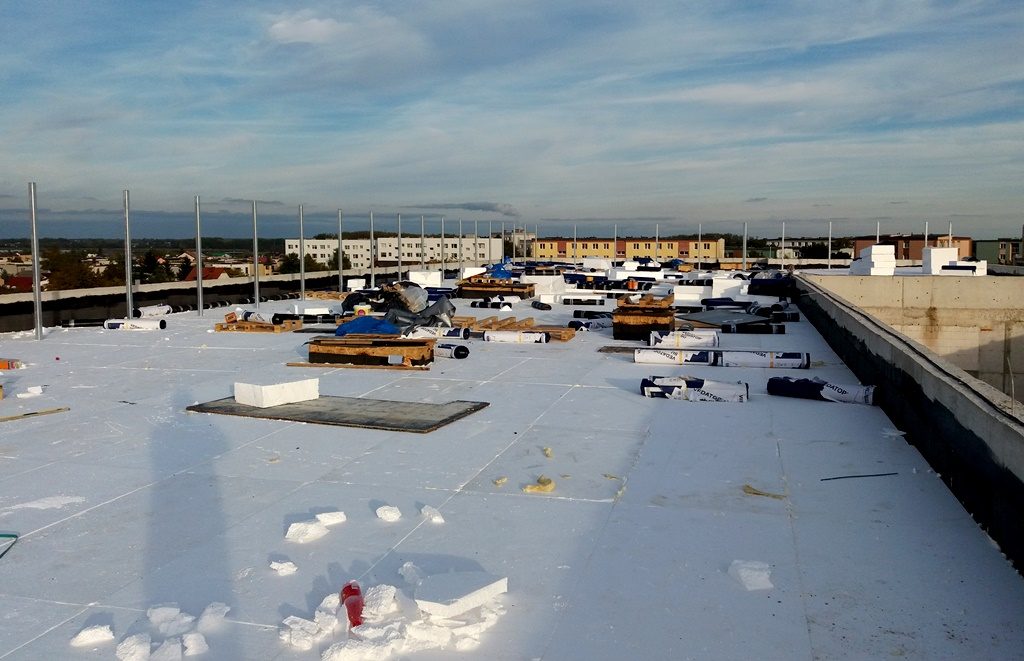

– wykonano około 35% pokrycia dachu głównego
– w dniu dzisiejszym na budowę przyjechał materiał na pozostałe dwa daszki
Prace tynkarskie:
– wykonano około 60% tynków cementowo wapiennych w piwnicach
– pod koniec przyszłego tygodnia ww. prace ruszą na kolejnych kondygnacjach.
Instalacje elektryczne:
– wykonano około 50% instalacji elektrycznych całego obiektu
Instalacje sanitarne oraz wentylacja mechaniczna:
– prace ruszyły w piwnicach i kolejno będą wykonywane na wyższych kondygnacjach
Klimatyzacja:
– wykonana w około 80% w piwnicy, parterze oraz na I piętrze
Gazy medyczne:
– pod koniec miesiąca rozpoczną się prace dotyczące gazów medycznych zarówno wewnątrz jak i podłączenia do zewnętrznego obiektu
